低碳投资集团分布式光伏电站项目EPC总承包进场简报
2025-01-16 ·昆明低碳
为加快昆明低碳投资集团有限公司(以下简称“低碳投资集团”)分布式光伏电站项目(以下简称“光伏项目”)建设进度,根据光伏项目各场站现场勘测实际情况,光伏项目EPC总承包-中建六局水利水电建设集团有限公司(以下简称“EPC总承包”)将对具备施工条件的雨花公交枢纽站、昆明智慧公共停车区和领东国际3个场站先行进行施工建设。

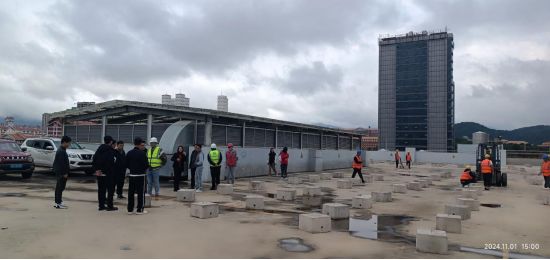

2024年10月14至10月18日,EPC总承包相关施工人员已全部到位并探勘现场,低碳投资集团、设计单位、材料供应单位、施工单位现场协调工程建设问题。
EPC总承包于10月18至10月22日将完成施工临时设施的搭建,包括材料堆放区和机械设备停放区等。同时,对施工现场进行进一步的安全防护设施布置,如围挡、警示标识等。开展施工测量放线工作,依据设计图纸精确确定光伏阵列的位置、基础的开挖边界等关键施工控制点,为后续的基础施工做好准备。现称重底座等材料进驻进场,光伏组件、逆变器等材料已确定到货时间,现正在协调支架制作和到货问题。
EPC总承包已按双方约定顺利进场,为项目年内完成雨花公交枢纽站、昆明智慧公共停车区和领东国际3个场站屋顶分布式光伏工程建设并投入运营迈出了坚实的第一步。在后续的施工过程中,EPC 总承包单位将秉持高质量、高标准、高效率的建设理念,与各参建单位密切配合,确保项目按时、按质、按量完成,为地区的清洁能源发展贡献力量。
